В посёлке Тундуш Златоустовского городского округа произошло долгожданное событие. В рамках реализации губернаторской программы «Большой ремонт 74» начинается газификация. Это сделает доступным голубое топливо для 120 семей, проживающих в посёлке.
Работы в процессе
Путь к газификации был долгим: ещё в 2019 году был заключён контракт на проектирование с компанией «Госстрой». Однако этот процесс затянулся: отсутствовало заключение госэкспертизы. Поэтому контракт с фирмой был расторгнут по заявлению прокурора. После судебных разбирательств был объявлен новый аукцион, и в этом году проект получил положительное заключение. Финансирование было выделено ещё в начале года.

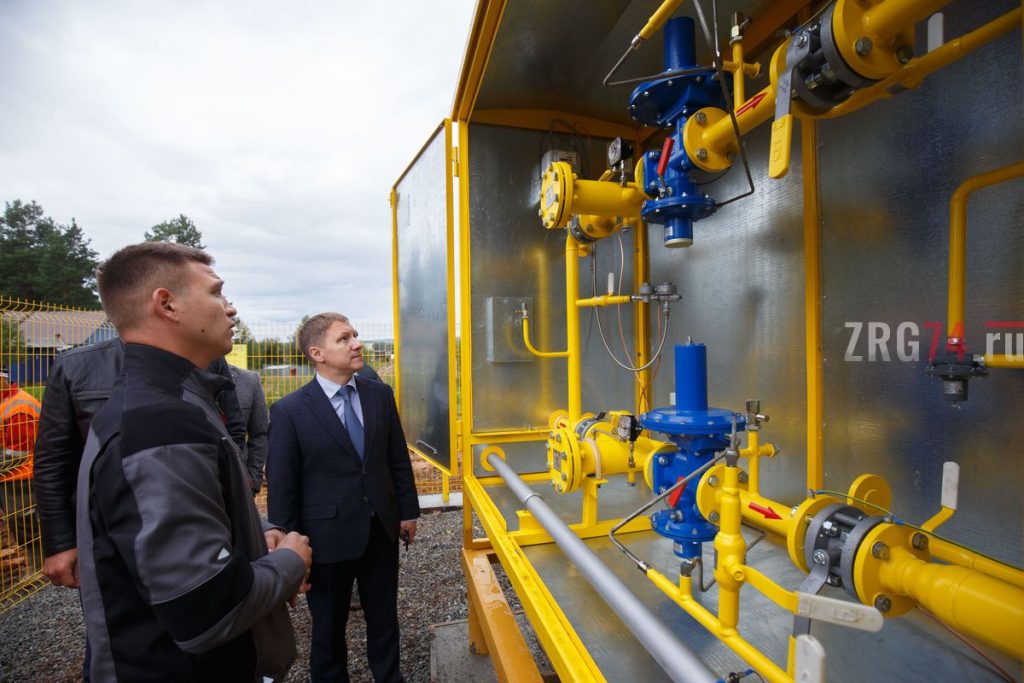

— В рамках губернаторской программы «Большой ремонт 74» проводятся работы по газификации посёлка. В настоящее время основная труба протяжённостью более двух километров уже проложена, — сообщил глава Златоустовского городского округа Олег Решетников. — Подрядчик установил ангар для пусконаладочных работ и готовится к сдаче объекта в эксплуатацию.
Стоимость проекта оценивалась более чем в 12 миллионов рублей. Подрядчиком выступила компания «Златоустгазстрой», выигравшая аукцион, предложив цену чуть более девяти миллионов рублей.
— Надёжные подрядчики, проверенные временем, вовремя сдают объекты. Я надеюсь, что объект будет качественно выполнен, — отметил Олег Решетников.

По словам заместителя директора «Златоустгазстроя» Даниила Агзамова, в Тундуше будет использоваться высокое давление с установкой газораспределительного шкафа для понижения давления и подключения 12 выходов. Сложности возникли с согласованием работ с «Российскими железными дорогами», что немного затянуло график.
Помощь общественности
Активный житель округа и предприниматель Марат Агзамов оказал содействие подрядчику в согласовании документов с РЖД и получении ордера на земляные работы. Он также следит за ходом работ и контролирует соблюдение сметы. Активист отметил, что в контракте заложено благоустройство территории после завершения работ.
Согласно договору, объект должен быть сдан в эксплуатацию до 15 сентября, однако подрядчик планирует завершить работы раньше. Это позволит подключить первые 12 домов, расположенных по улице Нагорной. Остальные жители смогут подавать заявки на подключение по программе догазификации.
— Это первый этап работ, потом будет вторая стадия газификации всего посёлка Тундуш. Тут уже зависит от жителей: они должны обратиться к председателю с запросами на подключение, где им подскажут, как дальше действовать, — отметил Марат Агзамов.
Газификация Тундуша — важный шаг к повышению уровня комфорта жизни жителей посёлка. Стоит отметить, что работа по газификации отдалённых территорий продолжается. Строительно-монтажные работы для проведения газа в село Куваши запланированы на 2026 год. Проектно-сметная документация для газоснабжения в селе Веселовка будет подготовлена до конца 2025 года.
